Page 6 - 汨罗市政府投资建设项目管理实施办法
P. 6

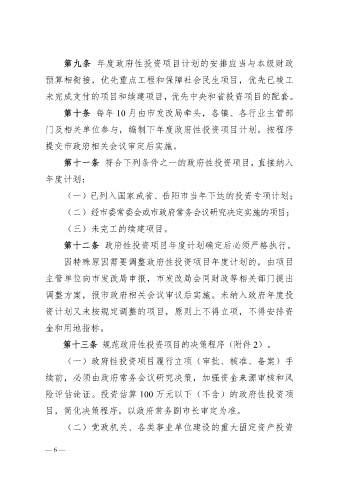

第九条 年度政府性投资项目计划的安排应当与本级财政
预算相衔接,优先重点工程和保障社会民生项目,优先已竣工
未完成支付的项目和续建项目,优先中央和省投资项目的配套。
第十条 每年 10 月由市发改局牵头,各镇、各行业主管部
门及相关单位参与,编制下年度政府性投资项目计划,按程序
提交市政府相关会议审定后实施。
第十一条 符合下列条件之一的政府性投资项目,直接纳入
年度计划:
(一)已列入国家或省、岳阳市当年下达的投资专项计划;
(二)经市委常委会或市政府常务会议研究决定实施的项目;
(三)未完工的续建项目。
第十二条 政府性投资项目年度计划确定后必须严格执行。
因特殊原因需要调整政府性投资项目年度计划的,由项目
主管单位向市发改局申报,市发改局会同财政等相关部门提出
调整方案,报市政府相关会议审议后实施。未纳入政府年度投
资计划又未按规定调整的项目,原则上不得立项,不得安排资
金和用地指标。
第十三条 规范政府性投资项目的决策程序(附件 2)。
(一)政府性投资项目履行立项(审批、核准、备案)手
续前,必须由政府常务会议研究决策,加强资金来源审核和风
险评估论证。投资估算 100 万元以下(不含)的政府性投资项
目,简化决策程序,以政府常务副市长审定为准。
(二)党政机关、各类事业单位建设的重大固定资产投资
— 6 —
